2020年一級建造師公路工程真題及答案
一、單選題
1、軟土地區路提施工期間,坡腳水平位移速率24h應不大于()mm。
A.3
B.5
C.8
D.10
答案:B 教材P28頁∶坡腳水平位移速率24h應不大于5mm。
2、路塹施工時,其路基地面排水設施包括邊溝、截水溝、排水溝、急流槽、跌水等,一般應先施工的排水設施是()。
A.截水溝
B邊溝
C.排水溝
D.跌水與急流槽
答案:A 教材P43頁:截水溝應先施工
3、關于蒸發池設置的說法,錯誤的是()。
A.池底宜設置0.5%橫域
B.底面與側面應采取防滲措施
C.蒸發池應緊鄰路基設置
D.四周應采用隔離柵進行圍護
答案:C 教材P44頁:蒸發池應距離路基適當?shù)奈恢迷O(shè)置,防止路基失穩
4、二級以及二級以上公路級配碎石底基層施工,推薦采用的拌合工藝及攤鋪工藝分別是()
A.人工路拌,攤鋪機攤鋪
B.集中廠拌,攤鋪機攤鋪
C.人工路拌,推土機攤鋪
D.集中廠拌,推土機攤鋪
答案:B 教材P65頁:二級以及二級以上的底基層宜采用集中廠拌,攤鋪機攤鋪
5、按礦料級配分類OGFC路面結構屬于()
A.開級配瀝青混合料
B.半開級配瀝青混合料
C.密級配瀝青混合料
D.間斷級配瀝青混合料
答案: A 教材P78頁, OGFC, ATPCZB 屬于開級配瀝青混合料
6、熱拌瀝青混泥土路面施工工藝包括。①路緣石安裝②試驗段施I③噴灑透層油④混合料壓實⑤瀝青混合料攤鋪⑥路面成型監測,其施工順序是()。
A.②→③→①→⑥→⑤→④
B.①→③→②→⑤→④→⑥
C.②→①→③→⑤→④→⑥
D.①→②→③→⑥→⑤→④
答案B 教材P85頁:施工工藝圖
9、關于懸索橋施工隧道的說話,錯誤的是() 。
A.線性宜與主纜空載時線性平行
B.架設過程中頻監測塔的偏移量和承重索的重度
C.承重索可采用鋼絲繩或者鋼紋線
D.隧道上不宜設置抗風攬
答案:D (此題需要核實,書中沒有)
10、關于隧道洞門工程施工的說話,錯誤的是( )
A.基礎應設于穩固的地基上,并將、雜物、泥水、虛渣等清除
B.洞口xx墻砌筑與回填應二側對稱進行
C.洞口邊緣、仰坡、嚴禁采用大爆破
D.洞口的排水溝應在洞門工程完成后再施工
答案: D 教材P234:排水溝宜 與洞門工程同步完成
17.施工安全風險評估工作包括:①制定評估計劃,②開展風險分析:③確定風險等級:④選擇評估方法:⑥進行風險估測,⑥編制評估報告。最優的評估步驟是().
A.①②④③⑤⑥
B.①③②④⑤⑥
C.①②④⑤③⑥
D.①④②⑤③⑥
答案:D 教材P462頁
18.關于支架現澆法施工風險控制措施的說法,錯誤的是()
A.支架法施工前,應進行專項安全設計,并制定安裝、拆除程序和安全技術協
B.支架立桂底部應鋪設墊板或混凝土墊塊擴散壓力
C.滿堂支架應設置的縱向剪刀撐,應由底至項按間距不大于2m網格
D.支架地基處應用排上措施,嚴禁被水浸泡
答案: C教材P353 頁:滿堂支架應連續設置
19.工程項目的“計劃成本偏差”等于().
A.施工圖預算成本責任目標成本
B.施工圍預算成本投標計劃成本
C.施工預算成本責任目標成本
D.施工預算成本-投標計劃成本
答案: C 教材 P378頁,公式原文
20.根據(公路工程施工分包管理辦法),分包人業績證明由()出具
A.承包人與發包人共同
B;發包人與監理共同
C.發包人
D.承包人
答案: A 教材 P446頁:分包人業績由承包人與發包人共同出具
二、多選題
21.路堤實驗路段施工總結的內容包括() 。
A.過程工藝控制
B.安全保證措施
C.環保措施
D.質量控制標準
E.對初步設計文件的修改建議
答案: ABCD 教材P2頁:對施工圖的修改建議
22.抗滑樁樁孔施工中,應監測()
A.地下水位
B.地表水流量
C.樁身形
D.石比例
E.滑坡體位移和變形
答案: AE 教材P40頁:施工過程中,應對地下水位、滑坡體的變形和位移進行監測
23.路面墊層結構的作用包括(
A.粘結
B.排水
C.隔水
D.防污
E.防凍
答案: BCDE 教材P77 頁
30.根據(公路I程建設項目概算預算編制辦法》,屬于施工場地建設費的有場地硬化費用的有()
A.場區平整、場地硬化
B.場區范圍內臨時用水支管修建費
C.紅線范圍內進出場臨時便道修建費
D.工地實驗室所發生的屬于固定資產的試驗設備租賃費
E.施工揚塵污染防治措施費
答案: ABDE
三、案例題
案例五
【背景資料】

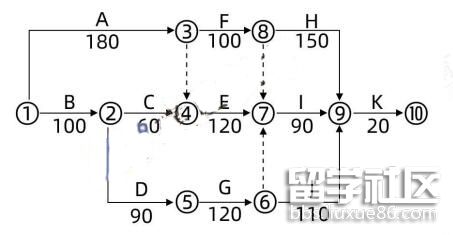

某施工單位承接了某高速公路合同段的施工任務,該合同段起訖樁號為 K9+060-K14+270.公路沿線經過大量水田,水系發育,有大量軟土地基,其中在 K11+350 附近軟土厚度為 4.5~8.0m,設計采用水粉體攪拌樁進行處理,水泥摻量 14%,柱徑為 50cm,柱間距為 150cm,呈正三角形布置。樁頂?shù)鼗O(shè)砂礫墊層,厚度為 30cm,另有一座中心柱號為 K13+050 的大橋,其橋臺后填土較高、荷載較大,需按規范要求進行臺背回填。項目開工前,施工單位編制了實施性施工組織設計,確定了主要分部分項工程的施工方法、施工機械配備等,制定了進度計劃,并經監理工程師批準,雙代號網絡計劃如圖 5 所示

施工過程中發生了如下事件:
事件一:水泥粉體攪拌樁施工前,施工單位進行了成樁試驗,確定了滿足設計噴入量要求的水泥粉體攪拌樁施工工藝參數,包括鉆進速度、攪拌速度等施工過程中,施工單位嚴格按規范要求進行質量檢驗,實測項目主要包括垂直度、承載力、樁長、樁徑、樁距等檢驗發現有部分柱體出現下沉,下沉量在 1.2~2.0m之間不等,施工單位按規范要求采取措施對樁體下沉進行了處理。
事件二:施工組織設計中,橋臺臺背回填的技術方案部分內容如下:①臺背填料選用砂石料或二灰土;②自臺身起,順路線方向,填土的長度在頂面處不小于橋臺的高度:③錐坡填土與臺填士同時進行;④采用小型機械進行壓實,壓實度不小于 94%;⑤臺背回填在結構物強度達到設計強度 65%以上時進行。
事件三:合同履行過程中,先后出現了以下幾個可能影響工期的情形:①因設計變更,工作(B)的工程量由 50000m 增加至 60000m;②工作(D)結束后,業主指令在工作(G)之前增加一項工程,完成該新增工程需要 30 天;因業主供應的某主要材料檢驗不合格,導致工作(I)開始時間推遲 40 天。施工單位按合同約定分別就以上 3 個情形向業主提出工期索賠。
【問題】
1.計算網絡計劃的工期,指出關鍵線路。
2.事件一中,施工單位在成樁試驗中還應確定哪些工藝參數?補充質量檢驗實測項目。
3.寫出事件一中樁體下沉應采取的處理措施。
4.逐條判斷事件二中施工單位的技術方案是否正確?若不正確寫出正確技術方案。
5.事件三中的每種情形下可索賠工期分別多少天?總工期索賠為多少天?
【參考答案】
1、(1)工期 480 天
(2)關鍵線路:B→D→G→H→K(或①→②→⑤→⑥→⑦→⑧→⑩)
2、(1)工藝參數: 噴粉壓力、瞬時噴粉量、累計噴粉量、提升速度。
(2)檢驗項目: 樁體強度、單樁噴粉量
3、下沉量較大,措施: 重新制樁;接樁;回填灰土并夯實。
4、①正確。
②不正確。改正:臺背填土順路線方向長度,應自臺身起,頂面不小于橋臺高度加 2m
③正確。
④不正確。改正:臺背與墻背 1.0m 范圍內回填宜采用小型夯實機具壓實,壓實度不小于 96%。
⑤不正確。改正:臺背回填在結構物強度達到設計強度 75%以上進行。
5、(1)可索賠 20 天;((60000-50000)/(50000/100)=20 天,設計變更屬于非施工單位責任,且工作 B為關鍵工作);
(2)可索賠 30 天;(增加工作處于關鍵線路上,業主原因);
(3)不可索賠工期;(工作 I 為非關鍵工作,且該工作自由時差為 60 天,推遲 40 天既不影響緊后工作也不影響總工期);
(4)綜上所述,索賠工期為 20+30=50 天,索賠后工期為 480+50=530 天。
