2013年造價工程師《案例分析》考前押密試卷二
案例分析(每題20分)
1、某單位經理室施工圖和施工圖設計說明如下。
(一)經理室工程施工圖設計說明
1.結構類型及標高
本工程為磚混結構工程。室內地坪標高±0.000 m,室外地坪標高-0.300 m。
2.基礎
M5水泥砂漿砌磚基礎,C10混凝土基礎墊層200 mm厚,位于-0.060 m處做20mm厚1:2水泥砂漿防潮層(加質量分數為6%的防水粉)。
3.墻、柱
M5混合砂漿砌磚墻、磚柱。
4.地面
基層素土回填夯實,80mm厚C10混凝土地面墊層,鋪400mm×400mm淺色地磚,20mm厚1:2水泥砂漿黏結層。20mm厚1:2水泥砂漿貼瓷磚踢腳線,高150mm。
5.屋面
預制空心屋面板上鋪30mm厚1:3水泥砂漿找平層,40mm厚C20混凝土剛性屋面,20mm厚1:2水泥砂漿防水層(加質量分數為6%防水粉)。
6.臺階、散水
C10混凝土基層,15mm厚1:2水泥白石子漿水磨石臺階。60mm厚C10混凝土散水,瀝青砂漿塞伸縮縫。
7.墻面、頂棚
內墻:18mm厚1:0.5:2.5混合砂漿底灰,8mm厚1:0.3:3混合砂漿面灰,滿刮膩子2遍,刷乳膠漆2遍。
頂棚:12mm厚1:0.5:2.5混合砂漿底灰,5mm厚1:0.3:3混合砂漿面灰,滿刮膩子2遍,刷乳膠漆2遍。
外墻面、梁柱面水刷石:15mm厚1:2.5水泥砂漿底灰,10mm厚1:2水泥白石子漿面灰。
8.門、窗
實木裝飾門:M-1、M-2洞口尺寸均為900 mm×2 400 mm。
塑鋼推拉窗:C-1洞口尺寸1 500mm×1 500mm,C-2洞口尺寸1 100 mm×1 500mm。
9.現澆構件
圈梁:C20混凝土,鋼筋HPB235:φ12,116.80 m;HPB235:φ6.5,122.64 m。
矩形梁:C20混凝土,鋼筋HRB335:φ14,18.41 kg;HPB235:φ12,9.02 kg;HPB235:
φ6.5,8.70 kg。
(二)施工圖

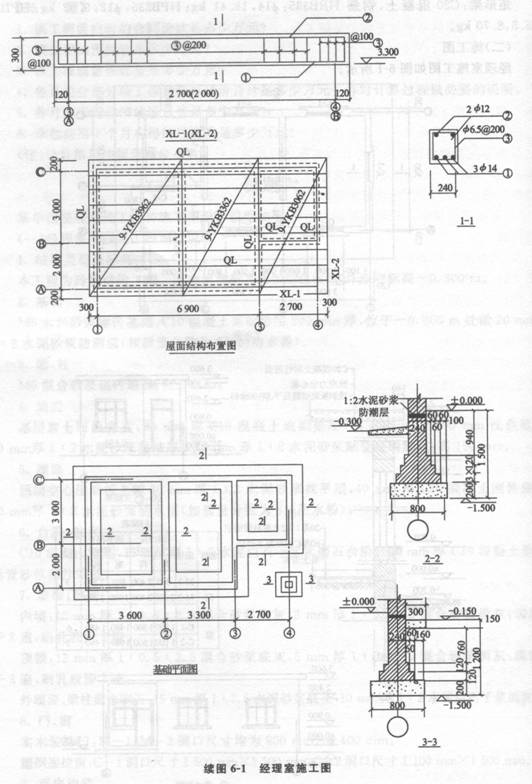

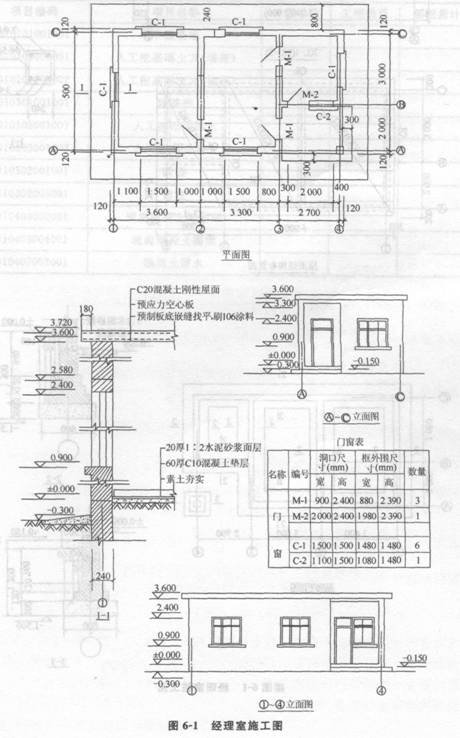

經理室施工圖如圖6—1所示。


【問 題】
根據《建設工程工程量清單計價規范》編制工程量清單計算表,見表6-1。

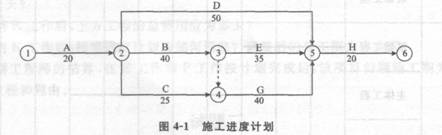

2、某建設單位和施工單位按照《建設工程施工合同(示范文本)》(GF-1999-0201)簽訂了施工合同,合同中約定:建筑材料由建設單位提供;由于非施工單位原因造成的工程停工,機械補償費為200元/臺班,人工補償費為50元/日工;總工期為120天;竣工時間提前獎勵為3 000元/天,誤期損失賠償費為5 000元/天。經項目監理機構批準的施工進度計劃如圖4-1所示(單位:天)。

施工過程中發生如下事件:
事件1:工程進行中,建設單位要求施工單位對某一構件做破壞性試驗,以驗證設計參數的正確性。該試驗需修建兩間臨時試驗用房,施工單位提出建設單位應該支付該項試驗費用和試驗用房修建費用。建設單位認為,該試驗費屬建筑安裝工程檢驗試驗費,試驗用房修建費 屬建筑安裝工程措施費中的臨時設施費,該兩項費用已包含在施工合同價中。
事件2:建設單位提供的建筑材料經施工單位清點入庫后,在專業監理工程師的見證下進行了檢驗,檢驗結果合格。其后,施工單位提出,建設單位應支付建筑材料的保管費和檢驗費; 由于建筑材料需要進行二次搬運,建設單位還應支付該批材料的二次搬運費。
事件3:①由于建設單位要求對B工作的施工圖紙進行修改,致使B工作停工3天(每停1天影響30工日,10臺班);②由于機械租賃單位調度的原因,施工機械未能按時進場,使C
工作的施工暫停5天(每停1天影響40工日,10臺班);③由于建設單位負責供應的材料未能按計劃到場,E工作停工6天(每停1天影響20工日,5臺班)。施工單位就上述三種情況按正常的程序向項目監理機構提出了延長工期和補償停工損失的要求。
事件4:在工程竣工驗收時,為了鑒定某個關鍵構件的質量,總監理工程師建議采用試驗方法進行檢驗,施工單位要求建設單位承擔該項試驗的費用。該工程的實際工期為122天。
【問 題】
1.事件1中建設單位的說法是否正確?為什么?
2.逐項回答事件2中施工單位的要求是否合理,說明理由。
3.逐項說明事件3中項目監理機構是否應批準施工單位提出的索賠,說明理由并給出審批結果(寫出計算過程)。
4.事件4中試驗檢驗費用應由誰承擔?
5.分析施工單位應該獲得工期提前獎勵,還是應該支付誤期損失賠償費。金額是多少?
3、某大型工業項目的主廠房工程,發包人通過公開招標選定了承包人,并依據招標文件和投標文件,與承包人簽訂了施工合同。合同部分內容如下。

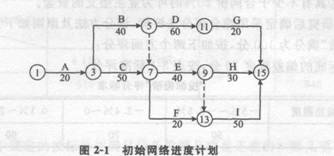

(1)合同工期160天,承包人編制的初始網絡進度計劃如圖2-1所示。

由于施工工藝要求,該計劃中C、E、I 3項工作施工需使用同一臺運輸機械;B、D、H 3項工作施工需使用同一臺吊裝機械。上述工作由于施工機械的限制只能按順序施工,不能同時平行進行。
(2)承包人在投標報價中填報的部分相關內容如下。
1)完成A、B、C、D、E、F、G、H、I 9項工作的人工工日消耗量分別為:100、400、400、300、200、60、60、90、1 000個工日。
2)工人的日工資單價為50元/工日,運輸機械臺班單價為2 400元/臺班,吊裝機械臺班單價為1 200元/臺班。
3)分項工程項目和措施項目均采用以直接費為計算基礎的工料單價法,其中的間接費費率為18%,利潤率為7%,稅金按相關規定計算。施工企業所在地為縣城。
(3)合同中規定:人工窩工費補償25元/工日,運輸機械折舊費1 000元/臺班,吊裝機械 折舊費500元/臺班。
