一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意。)
1、關于大中型的施工項目平面控制測量的說法,正確的是( )。
A.平面控制測量遵循“由局部到整體”的組織實施原則
B.先建立建筑物施工控制網,再建立場區控制網
C.以平面控制網的控制點測設建筑物的主軸線
D.根據副軸線進行建筑物的細部放樣
2、某工程高程測量,已知A點高程為Ha,水準儀安置于A、B兩點之間,后視讀數為a,前視讀數為b,則B點高程Hb為( )。

A.Hb=Ha-a-b
B.Hb=Ha+a-b
C.Hb=Ha-a+b
D.Hb=Ha+a+b
3、關于鋼筋混凝土結構特點的說法,錯誤的是( ?。?BR> A.強度較高
B.整體性好
C.耐久性較好
D.可模性差
4、鋼筋混凝土結構中,嚴禁使用的是( ?。?BR> A.含氟化物的水泥
B.含氟化物的外加劑
C.含氯化物的水泥
D.含氯化物的外加劑
5、按照以概率理論為基礎的極限狀態設計方法,建筑結構工程必須滿足的要求是( ?。?。
A.安全性、適用性、可靠度
B.安全性、可靠性、耐久性
C.安全性、適用性、耐久性
D.適用性、耐久性、可靠度
6、某工程施工過程中,3工人在大鋼模修整場地休息,大風吹倒大鋼模砸向工人導致3人當場死亡,相關直接經濟損失約560余萬元,此事故屬于( ?。?。
A.特別重大事故
B.重大事故
C.較大事故
D.一般事故
7、電梯井口除設置固定的柵門外,還應在電梯井內每隔( ?。釉O(shè)一道安全平網。
A.一
B.二
C.三
D.四
8、哈爾濱某建筑屋面防水卷材選型,最宜選用的高聚物改性瀝青防水卷材是( ?。?BR> A.瀝青復合胎柔性防水卷材
B.自粘橡膠改性瀝青防水卷材
C.塑性體(APP)改性瀝青防水卷材
D.彈性體(SBS)改性瀝青防水卷材
9、屋面剛性防水層的細石混凝土最宜采用( )。
A.火山灰水泥
B.普通硅酸鹽水泥
C.礦渣硅酸鹽水泥
D.粉煤灰水泥
10、水泥進場時應對其進行檢查,檢查應按同一生產廠家、同一等級、同一品種、同一批次一定數量至少取樣一次,其中同一批次數量正確的是( ?。?。
A.袋裝不超過100t為一批,散裝不超過500t為一批
B.袋裝不超過200t為一批,散裝不超過300t為一批
C.袋裝不超過200t為一批,散裝不超過500t為一批
D.袋裝不超過l00t為一批,散裝不超過300t為一批
11、 挖土前必須做好地表和坑內降排水,地下水位應保持低于開挖面至少( )。
A.300mm
B.500mm
C.800mm
D.1000mm
12、 下列合同類型中,對于承包人來說承擔風險的是( ?。?。
A.固定總價合同
B.固定單價合同
C.可調價格合同
D.成本加酬金合同
13、 鋼筋中的有害元素是( ?。?。
A.錳
B.硅
C.氧
D.鐵
14、 對基坑安全等級為一級的深基坑工程,宜采取的支護形式為( ?。?。
A.水泥土墻
B.地下連續墻
C.土釘墻
D.逆作拱墻
15、 關于輕質隔墻輕鋼龍骨罩面板安裝施工流程的說法,正確的是( ?。?。
A.彈線→天地龍骨→通貫龍骨→豎龍骨→機電管線→橫撐龍骨→門洞口→罩面板(一側)→填充材料(巖棉)→罩面板(另一側)
B.彈線一豎龍骨→天地龍骨→通貫龍骨→機電管線→橫撐龍骨→門洞口→罩面板(一側)→填充材料(巖棉)→罩面板(另一側)
C.彈線一通貫龍骨→天地龍骨→豎龍骨→橫撐龍骨→門洞口→機電管線→罩面板(一側)→填充材料(巖棉)→罩面板(另一側)
D.彈線一天地龍骨→豎龍骨一通貫龍骨→機電管線→橫撐龍骨→門洞口→罩面板(一側)→填充材料(巖棉)→罩面板(另一側)
16、 屬于稅金項目清單包含內容的是( )。
A.教育費附加、增值稅、城市維護建設稅
B.營業稅、增值稅、地方教育附加
C.城市維護建設稅、增值稅、營業稅
D.營業稅、城市維護建設稅、教育費附加
17、 懸挑空調板的受力鋼筋應布置在板的( )。
A.上部
B.中部
C.底部
D.端部
18、 玻璃板隔墻應使用( ?。?。
A.壓花玻璃
B.鍍膜玻璃
C.鋼化玻璃
D.中空玻璃
19、 用來分析邊坡穩定性的巖土物理力學性能指標是( )。
A.黏聚力
B.抗剪強度
C.密實度
D.內摩擦角
20、 地下工程,鋪貼厚度小于3mm的高聚物改性瀝青卷材時,嚴禁采用的施工方法是( ?。?BR> A.冷粘法
B.熱熔法
C.滿粘法
D.空鋪法
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有一個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21、 某大型房屋建筑工程,不能擔任項目負責人的建造師有( ?。?。
A.建筑工程
B.市政公用工程
C.公路工程
D.機電工程
E.礦業工程
22、 關于土方開挖的說法,正確的有( )。
A.基坑開挖可采用機械直接開挖至基底標高
B.基坑開挖方案應根據支護結構設計、降排水要求確定
C.土方開挖前應先進行測量定位,設置好控制點
D.軟土基坑必須分層均衡開挖
E.基坑開挖完成后應及時驗槽,減少暴露時間
23、 地下工程防水卷材的鋪貼方式可分為“外防外貼法”和“外防內貼法”,外貼法與內貼法相比較,其特點有( )。
A.容易檢查混凝土質量
B.澆筑混凝土?xí)r,容易碰撞保護墻和防水層
C.不能利用保護墻作模板
D.工期較長
E.土方開挖量大,且易產生塌方現象
24、 根據《招標投標法》的規定,下列( )項目可以不進行招標。
A.搶險救災工程
B.利用扶貧資金以工代賑工程
C.國家秘密工程
D.世界銀行貸款工程
E.國外政府援助項目并對招標投標具體條件和程序有專門規定的工程
25、 深基坑的支護形式包括( ?。?BR> A.斜拉支撐
B.地下連續墻
C.擋土灌注樁支護
D.排樁
E.水泥土墻
26、 幕墻工程驗收時,應檢查的資料有( )。
A.幕墻工程竣工圖
B.建筑設計單位對幕墻工程設計的確認文件
C.幕墻工程所用各種材料的合格證書等質量證明資料
D.施工總平面布置圖
E.結構計算書、設計說明
27、 關于建筑施工企業誠信管理的說法中,正確的有( )。
A.良好的誠信記錄在相關平臺上公布期限一般為3年
B.不良記錄在相關平臺上公布期限至少6個月
C.住房和城鄉建設部公布的不良記錄與地方公布期限完全一致
D.施工企業的誠信結論基本依據是建設單位的意見
E.施工企業的誠信結論需要監理單位根據項目實施情況作出評估
28、 下列各項中,屬安全管理檢查評定保證項目的有( ?。?BR> A.安全教育
B.安全技術交底
C.持證上崗
D.分包單位安全管理
E.應急救援
29、 屬于鋼筋工藝性能的指標有( ?。?BR> A.拉伸性能
B.彎曲性能
C.沖擊性能
D.焊接性能
E.疲勞性能
30、 下列屬于流水施工時間參數的有( ?。?BR> A.工期
B.流水段數
C.流水節拍
D.流水步距
E.施工過程數
三、案例分析題(共5題,(一)、(二)、(三)每題20分,(四)、(五)題各30分)
31、背景資料:

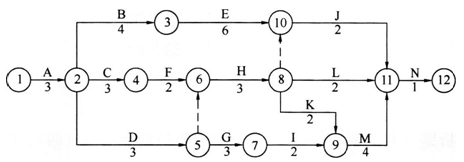

某工程項目合同工期為18個月,施工合同簽訂以后,施工單位編制了一份初始進度計劃網絡圖(單位:月)如下:

施工過程中,發生了如下事件:
事件一:由于該工程涉及某專利技術,進度計劃網絡圖中的工作C、工作H和工作J需共用一臺特殊履帶吊裝起重機械,而且按上述順序依次施工,為此需要對初始網絡圖作調整。
事件二:該特殊履帶吊裝起重機械租賃臺班費用相當貴,而且無論是否使用,租賃費用從進場就開始計算,直到出場。施工單位為減少該特殊設備在現場的閑置時間,擬重新調整工作C的起止時間,以盡量壓縮該特殊設備的租賃時間。
事件三:工程竣工前,所有標準養護試件強度均符合設計要求,但部分同條件養護試件強度判定為不合格,監理工程師要求進行實體檢測。施工單位認為應以標準養護試件強度為準,應判斷結構符合要求。在建設單位的要求下,最終進行了結構實體檢驗,經檢驗合格,由建設單位組織竣工驗收。
問題:
1.繪出事件一中調整后的進度計劃網絡圖,找出調整后網絡圖的關鍵線路(工作表示),并計算總工期。
2.按事件一的網絡圖,如果各項工作均按最早開始時間安排,特殊起重機械的租賃時間為多長?其中閑置時間多長?
3.事件二中,工作C應如何安排?并說明理由。
4.事件三中,監理工程師的要求是否妥當?說明理由。結構實體檢驗應包括哪些內容?主要檢驗?zāi)男┎课?
32、背景資料:

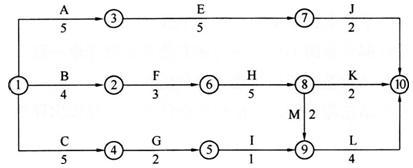

某辦公樓工程,建筑面積18500m2,現澆鋼筋混凝土框架結構,筏板基礎。該工程位于市中心,場地狹小,開挖土方須外運至指定地點。建設單位通過公開招標方式選定了施工總承包單位和監理單位,并參照《建設工程施工合同(示范文本)》GF一2013一0201簽訂了施工總承包合同,施工總承包單位進場后按合同要求提交了總進度計劃,如下圖所示(時間單位:月),并經過監理工程師審查和確認。

合同履行過程中,發生了下列事件:
事件一:施工總承包單位依據基礎形式、工程規模、現場和機具設備條件以及土方機械的特點,選擇了挖土機、推土機、自卸汽車等土方施工機械,編制了土方施工方案。
事件二:基礎工程施工完成后,在施工總承包單位自檢合格、總監理工程師簽署“質量控制資料符合要求”的審查意見的基礎上,施工總承包單位項目經理組織施工單位質量部門負責人、監理工程師進行了分部工程驗收。
事件三:當施工進行到第5個月時,因建設單位設計變更導致工作B延期2個月,造成施工總承包單位施工機械停工損失費13000元和該施工機械操作人員窩工費2000元,施工總承包單位提出一項工期索賠和兩項費用索賠。
問題:
1.施工總承包單位提交的施工總進度計劃的工期是多少個月?指出該工程總進度計劃的關鍵線路(用節點表示)。
2.事件一中,施工總承包單位選擇土方施工機械的依據還應有哪些?
3.根據《建筑工程施工質量驗收統一標準》GB 50300--2001,事件二中,施工總承包單位項目經理組織基礎工程驗收是否妥當?說明理由。本工程地基基礎分部工程驗收還應包括哪些人員?
4.事件三中,施工總承包單位的三項索賠是否成立?并分別說明理由。
33、背景資料:
某鋼筋混凝土框架結構標準廠房建筑,高兩層,無地下室,框架柱柱距7.6m。通過公開招標程序,某施工單位與建設單位參照《建設工程施工合同(示范文本)》GF一2013—0201簽訂的承包合同部分內容如下:
工程合同總價2100萬元,工程價款采用調值公式動態結算;該工程的人工費可調,占工程價款的35%;材料有4種可調:材料l占5%,材料2占15%,材料3占15%,材料4占10%。建設單位在開工前向承包商支付合同價的15%預付備料款,主要材料及構配件金額占合同總額的65%。竣工前全部結清。
開工前,施工單位制定了完整的施工方案,采用預拌混凝土,鋼筋現場加工,采用覆膜多層板作為結構構件模板,模架支撐采用碗扣式腳手架。施工工序安排框架柱單獨澆筑,第二步梁與板同時澆筑。施工過程發生如下事件:
事件一:結構設計按最小配筋率配筋,設計中有采用HPB235級φ12mm鋼筋,間距200mm。由于當?shù)亟ú氖袌鯤PB235級直徑12mm鋼筋被淘汰,施工單位征得監理單位和建設單位同意后,按等強度折算后,用HRB335級直徑12mm(間距250mm)的鋼筋進行代換,保證整體受力不變,并按此組織實施。
事件二:二層梁板施工階段天氣晴好,氣溫16~27℃。梁板模板安裝拼接整齊、嚴密并驗收完畢后,進行鋼筋的安裝,且鋼筋綁扎經驗收符合規范要求。在混凝土澆筑前,用水準儀抄平,保證每一構件底模表面在同一個平面上,無凹凸不平問題,開始澆筑混凝土,并現場制作混凝土試件。澆筑完畢20小時覆蓋并澆水養護。10天后從標準養護室取出一組試件送檢試壓,其強度達設計強度的80%,施工單位認為已超過設計強度75%,向監理提出拆除底模與架體支撐的申請。
事件三:某分項工程20%的工程量改變質量標準,采用其他做法施工,在合同專用條款中未對該項變更價款有約定。施工單位按變更指令施工,在施工結束后的下一個月上報工程款申請的同時,還上報了該設計變更的變更估價申請,監理工程師不同意變更估價。
事件四:合同中約定,根據人工費和四項主要材料和價格指數對總造價按調值公式法進行調整。各調值因素的比重、基準和現行價格指數如下表:
可調項目人工費材料一材料二材料=三材料四
因素比重0.150.300.120.150.08
基期價格指數0.991.010.990.960.78
現行價格指數1.121.160.850.801.05
竣工結算時,施工單位按調值公式法重新計算實際結算價款。
問題:
1.列式計算該工程預付備料款和起扣點各是多少?
2.指出事件一中的不妥之處,并分別說明理由。
3.指出事件二中的不妥之處,并分別說明理由。
4.事件三中,監理工程師不同意變更估價是否合理?并說明理由。合同專用條款中未約定變更價款的情況下,變更估價應根據什么原則進行處理?
5.事件四中,列式計算經調整后的實際結算價款是多少萬元(保留兩位小數)?
34、 背景資料:
某公司承建某大學辦公科研綜合樓項目,在裝飾裝修階段,大學城建設單位追加新建校史展覽館,緊臨在建辦公科研綜合樓??偨ㄖ娣e2160m2,總造價408萬元,工期10個月。屋面設女兒墻,屋面防水材料采用SBS卷材。
考慮到工程較小、某公司也具備相應資質,建設單位經當?shù)亟ㄔO(shè)相關主管部門批準后,未通過招投標直接委托給該公司承建。
展覽館項目設計圖紙已齊全,結構造型簡單,且施工單位熟悉周邊環境及現場條件,甲乙雙方協商采用固定總價計價模式簽訂施工承包合同。
施工過程中發生如下事件:
事件一:考慮到展覽館項目緊臨辦公科研綜合樓,用電負荷較小,且施工組織僅需6臺臨時用電設備,某公司依據《施工組織設計》編制了《安全用電和電氣防火措施》,決定不單獨設置總配電箱,直接從綜合樓項目總配電箱引出分配電箱。施工現場臨時用電設備直接從分配電箱連接供電。項目經理安排了一名有經驗的機械工進行用電管理。監理工程師認為不妥,指令整改。
事件二:屋面淋水試驗時,發現女兒墻根部漏水,經查,主要原因是轉角處卷材開裂,施工總承包單位進行了整改。
事件三:展覽館各階段驗收合格,施工單位于2013年9月18日提交工程驗收報告,建設單位于當天投入使用。建設單位以工程質量問題需在使用中才能發現為由,將工程竣工驗收時間推遲到11月18日,與綜合樓一并進行驗收,并要求《工程質量保修書》中竣工日期以11月18日為準。施工單位對竣工日期提出異議。
問題:
1.大學城建設單位將展覽館項目直接委托給某公司是否合法?說明理由。
2.該工程采用固定總價合同模式是否妥當?給出固定總價合同模式適用的條件?除背景材料中固定總價合同模式外,常用的合同計價模式還有哪些(至少列出三項)?
3.指出事件一中校史展覽館工程臨時用電管理中的不妥之處,并分別給出正確做法。
4.試從施工的角度分析事件二中女兒墻卷材根部開裂的原因,并寫出治理的措施。
5.事件二中,施工單位對竣工日期提出異議是否合理?說明理由。寫出本工程合理的竣工日期。
35、 背景資料:
某耐火材料廠新建廠區工程,主體為一重鋼結構多層廠房,內含三層鋼筋混凝土框架結構中央控制室工程,地下部分為混凝土灌注樁基礎,地上部分柱為鋼管混凝土,其他構件均為H型鋼構件,鋼構件的連接方式主要為高強螺栓(摩擦)連接。
施工過程中,發生如下事件:
事件一:制作完成、并經檢測合格的構件所有外露部位均噴涂底漆后運至施工現場,現場尺寸校驗、摩擦面打磨后拼裝。高強螺栓連接時先初擰至施工扭矩的50%左右,對接合件進行校正,消除接合件的變形、錯位和錯孔后,再復擰達到緊固。高強螺栓安裝時從中部向四周逐個進行,初擰及終擰從四周向中心進行,并保持四個方向?qū)ΨQ擰緊。監理
工程師檢查發現問題,停工整改后通過驗收。
事件二:裝飾裝修施工前,裝修單位上報中央控制室的木龍骨紙面石膏板吊頂(不上人)施工方案,其中主要內容如下:
(1)采用φ6吊桿,長1.2m;
(2)吊桿用膨脹螺栓固定在樓板上,沖擊電錘成孔;
(3)主龍骨間距960mm,吊掛在吊桿上;
(4)次龍骨間距500mm,緊貼主龍骨安裝;
(5)紙面石膏板的長邊沿橫向主龍骨鋪設;
(6)紙面石膏板四角先固定在龍骨上,然后固定四邊,最后固定中心,確保牢固。
監理認為部分做法不妥,退回施工單位改正后,簽字審批,按方案組織施工。
事件三:吊頂內設備、管線及填充材料施工就緒且石膏面板大面積安裝完成,施工單位請監理工程師通過預留未安裝面板部位對吊頂工程進行隱蔽驗收,被監理工程師拒絕。
事件四:在工程竣工驗收通過后的75天,施工單位將工程檔案送交當?shù)爻墙n案管理機構,被城建檔案管理機構拒絕接收。
問題:
1.指出事件一中從鋼構件制作到拼裝完畢過程中存在的不要之處,并分別說明理由。
2.指出事件二中紙面石膏板吊頂施工方案中的不妥之處,并給出正確做法。
3.事件三中,監理工程師的做法是否正確?并說明理由。木龍骨石膏板吊頂工程應對哪些項目進行隱蔽驗收(至少列出四項)?
4.事件四中,施工單位、城建檔案管理機構的做法是否合理?并給出理由。
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意。)
1、關于大中型的施工項目平面控制測量的說法,正確的是( )。
A.平面控制測量遵循“由局部到整體”的組織實施原則
B.先建立建筑物施工控制網,再建立場區控制網
C.以平面控制網的控制點測設建筑物的主軸線
D.根據副軸線進行建筑物的細部放樣
2、某工程高程測量,已知A點高程為Ha,水準儀安置于A、B兩點之間,后視讀數為a,前視讀數為b,則B點高程Hb為( )。

A.Hb=Ha-a-b
B.Hb=Ha+a-b
C.Hb=Ha-a+b
D.Hb=Ha+a+b
3、關于鋼筋混凝土結構特點的說法,錯誤的是( ?。?BR> A.強度較高
B.整體性好
C.耐久性較好
D.可模性差
4、鋼筋混凝土結構中,嚴禁使用的是( ?。?BR> A.含氟化物的水泥
B.含氟化物的外加劑
C.含氯化物的水泥
D.含氯化物的外加劑
5、按照以概率理論為基礎的極限狀態設計方法,建筑結構工程必須滿足的要求是( ?。?。
A.安全性、適用性、可靠度
B.安全性、可靠性、耐久性
C.安全性、適用性、耐久性
D.適用性、耐久性、可靠度
6、某工程施工過程中,3工人在大鋼模修整場地休息,大風吹倒大鋼模砸向工人導致3人當場死亡,相關直接經濟損失約560余萬元,此事故屬于( ?。?。
A.特別重大事故
B.重大事故
C.較大事故
D.一般事故
7、電梯井口除設置固定的柵門外,還應在電梯井內每隔( ?。釉O(shè)一道安全平網。
A.一
B.二
C.三
D.四
8、哈爾濱某建筑屋面防水卷材選型,最宜選用的高聚物改性瀝青防水卷材是( ?。?BR> A.瀝青復合胎柔性防水卷材
B.自粘橡膠改性瀝青防水卷材
C.塑性體(APP)改性瀝青防水卷材
D.彈性體(SBS)改性瀝青防水卷材
9、屋面剛性防水層的細石混凝土最宜采用( )。
A.火山灰水泥
B.普通硅酸鹽水泥
C.礦渣硅酸鹽水泥
D.粉煤灰水泥
10、水泥進場時應對其進行檢查,檢查應按同一生產廠家、同一等級、同一品種、同一批次一定數量至少取樣一次,其中同一批次數量正確的是( ?。?。
A.袋裝不超過100t為一批,散裝不超過500t為一批
B.袋裝不超過200t為一批,散裝不超過300t為一批
C.袋裝不超過200t為一批,散裝不超過500t為一批
D.袋裝不超過l00t為一批,散裝不超過300t為一批
11、 挖土前必須做好地表和坑內降排水,地下水位應保持低于開挖面至少( )。
A.300mm
B.500mm
C.800mm
D.1000mm
12、 下列合同類型中,對于承包人來說承擔風險的是( ?。?。
A.固定總價合同
B.固定單價合同
C.可調價格合同
D.成本加酬金合同
13、 鋼筋中的有害元素是( ?。?。
A.錳
B.硅
C.氧
D.鐵
14、 對基坑安全等級為一級的深基坑工程,宜采取的支護形式為( ?。?。
A.水泥土墻
B.地下連續墻
C.土釘墻
D.逆作拱墻
15、 關于輕質隔墻輕鋼龍骨罩面板安裝施工流程的說法,正確的是( ?。?。
A.彈線→天地龍骨→通貫龍骨→豎龍骨→機電管線→橫撐龍骨→門洞口→罩面板(一側)→填充材料(巖棉)→罩面板(另一側)
B.彈線一豎龍骨→天地龍骨→通貫龍骨→機電管線→橫撐龍骨→門洞口→罩面板(一側)→填充材料(巖棉)→罩面板(另一側)
C.彈線一通貫龍骨→天地龍骨→豎龍骨→橫撐龍骨→門洞口→機電管線→罩面板(一側)→填充材料(巖棉)→罩面板(另一側)
D.彈線一天地龍骨→豎龍骨一通貫龍骨→機電管線→橫撐龍骨→門洞口→罩面板(一側)→填充材料(巖棉)→罩面板(另一側)
16、 屬于稅金項目清單包含內容的是( )。
A.教育費附加、增值稅、城市維護建設稅
B.營業稅、增值稅、地方教育附加
C.城市維護建設稅、增值稅、營業稅
D.營業稅、城市維護建設稅、教育費附加
17、 懸挑空調板的受力鋼筋應布置在板的( )。
A.上部
B.中部
C.底部
D.端部
18、 玻璃板隔墻應使用( ?。?。
A.壓花玻璃
B.鍍膜玻璃
C.鋼化玻璃
D.中空玻璃
19、 用來分析邊坡穩定性的巖土物理力學性能指標是( )。
A.黏聚力
B.抗剪強度
C.密實度
D.內摩擦角
20、 地下工程,鋪貼厚度小于3mm的高聚物改性瀝青卷材時,嚴禁采用的施工方法是( ?。?BR> A.冷粘法
B.熱熔法
C.滿粘法
D.空鋪法
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有一個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21、 某大型房屋建筑工程,不能擔任項目負責人的建造師有( ?。?。
A.建筑工程
B.市政公用工程
C.公路工程
D.機電工程
E.礦業工程
22、 關于土方開挖的說法,正確的有( )。
A.基坑開挖可采用機械直接開挖至基底標高
B.基坑開挖方案應根據支護結構設計、降排水要求確定
C.土方開挖前應先進行測量定位,設置好控制點
D.軟土基坑必須分層均衡開挖
E.基坑開挖完成后應及時驗槽,減少暴露時間
23、 地下工程防水卷材的鋪貼方式可分為“外防外貼法”和“外防內貼法”,外貼法與內貼法相比較,其特點有( )。
A.容易檢查混凝土質量
B.澆筑混凝土?xí)r,容易碰撞保護墻和防水層
C.不能利用保護墻作模板
D.工期較長
E.土方開挖量大,且易產生塌方現象
24、 根據《招標投標法》的規定,下列( )項目可以不進行招標。
A.搶險救災工程
B.利用扶貧資金以工代賑工程
C.國家秘密工程
D.世界銀行貸款工程
E.國外政府援助項目并對招標投標具體條件和程序有專門規定的工程
25、 深基坑的支護形式包括( ?。?BR> A.斜拉支撐
B.地下連續墻
C.擋土灌注樁支護
D.排樁
E.水泥土墻
26、 幕墻工程驗收時,應檢查的資料有( )。
A.幕墻工程竣工圖
B.建筑設計單位對幕墻工程設計的確認文件
C.幕墻工程所用各種材料的合格證書等質量證明資料
D.施工總平面布置圖
E.結構計算書、設計說明
27、 關于建筑施工企業誠信管理的說法中,正確的有( )。
A.良好的誠信記錄在相關平臺上公布期限一般為3年
B.不良記錄在相關平臺上公布期限至少6個月
C.住房和城鄉建設部公布的不良記錄與地方公布期限完全一致
D.施工企業的誠信結論基本依據是建設單位的意見
E.施工企業的誠信結論需要監理單位根據項目實施情況作出評估
28、 下列各項中,屬安全管理檢查評定保證項目的有( ?。?BR> A.安全教育
B.安全技術交底
C.持證上崗
D.分包單位安全管理
E.應急救援
29、 屬于鋼筋工藝性能的指標有( ?。?BR> A.拉伸性能
B.彎曲性能
C.沖擊性能
D.焊接性能
E.疲勞性能
30、 下列屬于流水施工時間參數的有( ?。?BR> A.工期
B.流水段數
C.流水節拍
D.流水步距
E.施工過程數
三、案例分析題(共5題,(一)、(二)、(三)每題20分,(四)、(五)題各30分)
31、背景資料:
某工程項目合同工期為18個月,施工合同簽訂以后,施工單位編制了一份初始進度計劃網絡圖(單位:月)如下:

施工過程中,發生了如下事件:
事件一:由于該工程涉及某專利技術,進度計劃網絡圖中的工作C、工作H和工作J需共用一臺特殊履帶吊裝起重機械,而且按上述順序依次施工,為此需要對初始網絡圖作調整。
事件二:該特殊履帶吊裝起重機械租賃臺班費用相當貴,而且無論是否使用,租賃費用從進場就開始計算,直到出場。施工單位為減少該特殊設備在現場的閑置時間,擬重新調整工作C的起止時間,以盡量壓縮該特殊設備的租賃時間。
事件三:工程竣工前,所有標準養護試件強度均符合設計要求,但部分同條件養護試件強度判定為不合格,監理工程師要求進行實體檢測。施工單位認為應以標準養護試件強度為準,應判斷結構符合要求。在建設單位的要求下,最終進行了結構實體檢驗,經檢驗合格,由建設單位組織竣工驗收。
問題:
1.繪出事件一中調整后的進度計劃網絡圖,找出調整后網絡圖的關鍵線路(工作表示),并計算總工期。
2.按事件一的網絡圖,如果各項工作均按最早開始時間安排,特殊起重機械的租賃時間為多長?其中閑置時間多長?
3.事件二中,工作C應如何安排?并說明理由。
4.事件三中,監理工程師的要求是否妥當?說明理由。結構實體檢驗應包括哪些內容?主要檢驗?zāi)男┎课?
32、背景資料:
某辦公樓工程,建筑面積18500m2,現澆鋼筋混凝土框架結構,筏板基礎。該工程位于市中心,場地狹小,開挖土方須外運至指定地點。建設單位通過公開招標方式選定了施工總承包單位和監理單位,并參照《建設工程施工合同(示范文本)》GF一2013一0201簽訂了施工總承包合同,施工總承包單位進場后按合同要求提交了總進度計劃,如下圖所示(時間單位:月),并經過監理工程師審查和確認。

合同履行過程中,發生了下列事件:
事件一:施工總承包單位依據基礎形式、工程規模、現場和機具設備條件以及土方機械的特點,選擇了挖土機、推土機、自卸汽車等土方施工機械,編制了土方施工方案。
事件二:基礎工程施工完成后,在施工總承包單位自檢合格、總監理工程師簽署“質量控制資料符合要求”的審查意見的基礎上,施工總承包單位項目經理組織施工單位質量部門負責人、監理工程師進行了分部工程驗收。
事件三:當施工進行到第5個月時,因建設單位設計變更導致工作B延期2個月,造成施工總承包單位施工機械停工損失費13000元和該施工機械操作人員窩工費2000元,施工總承包單位提出一項工期索賠和兩項費用索賠。
問題:
1.施工總承包單位提交的施工總進度計劃的工期是多少個月?指出該工程總進度計劃的關鍵線路(用節點表示)。
2.事件一中,施工總承包單位選擇土方施工機械的依據還應有哪些?
3.根據《建筑工程施工質量驗收統一標準》GB 50300--2001,事件二中,施工總承包單位項目經理組織基礎工程驗收是否妥當?說明理由。本工程地基基礎分部工程驗收還應包括哪些人員?
4.事件三中,施工總承包單位的三項索賠是否成立?并分別說明理由。
33、背景資料:
某鋼筋混凝土框架結構標準廠房建筑,高兩層,無地下室,框架柱柱距7.6m。通過公開招標程序,某施工單位與建設單位參照《建設工程施工合同(示范文本)》GF一2013—0201簽訂的承包合同部分內容如下:
工程合同總價2100萬元,工程價款采用調值公式動態結算;該工程的人工費可調,占工程價款的35%;材料有4種可調:材料l占5%,材料2占15%,材料3占15%,材料4占10%。建設單位在開工前向承包商支付合同價的15%預付備料款,主要材料及構配件金額占合同總額的65%。竣工前全部結清。
開工前,施工單位制定了完整的施工方案,采用預拌混凝土,鋼筋現場加工,采用覆膜多層板作為結構構件模板,模架支撐采用碗扣式腳手架。施工工序安排框架柱單獨澆筑,第二步梁與板同時澆筑。施工過程發生如下事件:
事件一:結構設計按最小配筋率配筋,設計中有采用HPB235級φ12mm鋼筋,間距200mm。由于當?shù)亟ú氖袌鯤PB235級直徑12mm鋼筋被淘汰,施工單位征得監理單位和建設單位同意后,按等強度折算后,用HRB335級直徑12mm(間距250mm)的鋼筋進行代換,保證整體受力不變,并按此組織實施。
事件二:二層梁板施工階段天氣晴好,氣溫16~27℃。梁板模板安裝拼接整齊、嚴密并驗收完畢后,進行鋼筋的安裝,且鋼筋綁扎經驗收符合規范要求。在混凝土澆筑前,用水準儀抄平,保證每一構件底模表面在同一個平面上,無凹凸不平問題,開始澆筑混凝土,并現場制作混凝土試件。澆筑完畢20小時覆蓋并澆水養護。10天后從標準養護室取出一組試件送檢試壓,其強度達設計強度的80%,施工單位認為已超過設計強度75%,向監理提出拆除底模與架體支撐的申請。
事件三:某分項工程20%的工程量改變質量標準,采用其他做法施工,在合同專用條款中未對該項變更價款有約定。施工單位按變更指令施工,在施工結束后的下一個月上報工程款申請的同時,還上報了該設計變更的變更估價申請,監理工程師不同意變更估價。
事件四:合同中約定,根據人工費和四項主要材料和價格指數對總造價按調值公式法進行調整。各調值因素的比重、基準和現行價格指數如下表:
可調項目人工費材料一材料二材料=三材料四
因素比重0.150.300.120.150.08
基期價格指數0.991.010.990.960.78
現行價格指數1.121.160.850.801.05
竣工結算時,施工單位按調值公式法重新計算實際結算價款。
問題:
1.列式計算該工程預付備料款和起扣點各是多少?
2.指出事件一中的不妥之處,并分別說明理由。
3.指出事件二中的不妥之處,并分別說明理由。
4.事件三中,監理工程師不同意變更估價是否合理?并說明理由。合同專用條款中未約定變更價款的情況下,變更估價應根據什么原則進行處理?
5.事件四中,列式計算經調整后的實際結算價款是多少萬元(保留兩位小數)?
34、 背景資料:
某公司承建某大學辦公科研綜合樓項目,在裝飾裝修階段,大學城建設單位追加新建校史展覽館,緊臨在建辦公科研綜合樓??偨ㄖ娣e2160m2,總造價408萬元,工期10個月。屋面設女兒墻,屋面防水材料采用SBS卷材。
考慮到工程較小、某公司也具備相應資質,建設單位經當?shù)亟ㄔO(shè)相關主管部門批準后,未通過招投標直接委托給該公司承建。
展覽館項目設計圖紙已齊全,結構造型簡單,且施工單位熟悉周邊環境及現場條件,甲乙雙方協商采用固定總價計價模式簽訂施工承包合同。
施工過程中發生如下事件:
事件一:考慮到展覽館項目緊臨辦公科研綜合樓,用電負荷較小,且施工組織僅需6臺臨時用電設備,某公司依據《施工組織設計》編制了《安全用電和電氣防火措施》,決定不單獨設置總配電箱,直接從綜合樓項目總配電箱引出分配電箱。施工現場臨時用電設備直接從分配電箱連接供電。項目經理安排了一名有經驗的機械工進行用電管理。監理工程師認為不妥,指令整改。
事件二:屋面淋水試驗時,發現女兒墻根部漏水,經查,主要原因是轉角處卷材開裂,施工總承包單位進行了整改。
事件三:展覽館各階段驗收合格,施工單位于2013年9月18日提交工程驗收報告,建設單位于當天投入使用。建設單位以工程質量問題需在使用中才能發現為由,將工程竣工驗收時間推遲到11月18日,與綜合樓一并進行驗收,并要求《工程質量保修書》中竣工日期以11月18日為準。施工單位對竣工日期提出異議。
問題:
1.大學城建設單位將展覽館項目直接委托給某公司是否合法?說明理由。
2.該工程采用固定總價合同模式是否妥當?給出固定總價合同模式適用的條件?除背景材料中固定總價合同模式外,常用的合同計價模式還有哪些(至少列出三項)?
3.指出事件一中校史展覽館工程臨時用電管理中的不妥之處,并分別給出正確做法。
4.試從施工的角度分析事件二中女兒墻卷材根部開裂的原因,并寫出治理的措施。
5.事件二中,施工單位對竣工日期提出異議是否合理?說明理由。寫出本工程合理的竣工日期。
35、 背景資料:
某耐火材料廠新建廠區工程,主體為一重鋼結構多層廠房,內含三層鋼筋混凝土框架結構中央控制室工程,地下部分為混凝土灌注樁基礎,地上部分柱為鋼管混凝土,其他構件均為H型鋼構件,鋼構件的連接方式主要為高強螺栓(摩擦)連接。
施工過程中,發生如下事件:
事件一:制作完成、并經檢測合格的構件所有外露部位均噴涂底漆后運至施工現場,現場尺寸校驗、摩擦面打磨后拼裝。高強螺栓連接時先初擰至施工扭矩的50%左右,對接合件進行校正,消除接合件的變形、錯位和錯孔后,再復擰達到緊固。高強螺栓安裝時從中部向四周逐個進行,初擰及終擰從四周向中心進行,并保持四個方向?qū)ΨQ擰緊。監理
工程師檢查發現問題,停工整改后通過驗收。
事件二:裝飾裝修施工前,裝修單位上報中央控制室的木龍骨紙面石膏板吊頂(不上人)施工方案,其中主要內容如下:
(1)采用φ6吊桿,長1.2m;
(2)吊桿用膨脹螺栓固定在樓板上,沖擊電錘成孔;
(3)主龍骨間距960mm,吊掛在吊桿上;
(4)次龍骨間距500mm,緊貼主龍骨安裝;
(5)紙面石膏板的長邊沿橫向主龍骨鋪設;
(6)紙面石膏板四角先固定在龍骨上,然后固定四邊,最后固定中心,確保牢固。
監理認為部分做法不妥,退回施工單位改正后,簽字審批,按方案組織施工。
事件三:吊頂內設備、管線及填充材料施工就緒且石膏面板大面積安裝完成,施工單位請監理工程師通過預留未安裝面板部位對吊頂工程進行隱蔽驗收,被監理工程師拒絕。
事件四:在工程竣工驗收通過后的75天,施工單位將工程檔案送交當?shù)爻墙n案管理機構,被城建檔案管理機構拒絕接收。
問題:
1.指出事件一中從鋼構件制作到拼裝完畢過程中存在的不要之處,并分別說明理由。
2.指出事件二中紙面石膏板吊頂施工方案中的不妥之處,并給出正確做法。
3.事件三中,監理工程師的做法是否正確?并說明理由。木龍骨石膏板吊頂工程應對哪些項目進行隱蔽驗收(至少列出四項)?
4.事件四中,施工單位、城建檔案管理機構的做法是否合理?并給出理由。
